【泰国投资】划重点!这35类行业在泰国投资需要申请EIA环评
发布:2020-11-19 14:44:32 浏览:2919次

CleanShot 2020-11-24 at 15.40.47@2x_800x326

在进行泰国投资可行性调研时,你是否也遇到过上面这些疑问呢?总体而言,泰国的环保评审制度较中国宽松,只有特定的行业类别和规模才需要做环评。


下面就和小编一起来了解一下泰国关于环评方面的制度和规定吧。



什么是环评报告书?


环评报告书,全称"环境影响评估报告书"(简称 “EIA” 报告),是由具有环境影响评价资质的单位对可能造成重大环境影响的建设项目所进行综合测评的一类书面文书。


报告内容包括但不限于项目所在地的地下水、土壤的监测,对项目所用原材料、可能产生的废弃物、项目环保设施设计的评价。



环评报告书由哪个部门负责开具和审批?


1. 《环境影响评估报告书》的开具

环评报告必须由在泰国自然资源和环境政策规划办公室官方注册及认证过的第三方环评公司负责编辑、整理和输出。


2. 《环境影响评估报告书》的审批

环评报告由泰国负责环境保护的政府部门——自然资源和环境部负责审批,其主要职责是制定政策和规划,提出自然资源和环境管理的措施并协调实施。


泰国关于环保的基本法律为1992年颁布的《国家环境质量促进和保***》。



哪些行业需要办理环评?


1975年,泰国***次提出关于环境影响评估的强制要求。规定可能对自然环境造成影响的大型项目,必须向自然资源和环境政策规划办公室提交环评报告并接受审核和修改。


在泰国,虽然并不是所有投资行业都需要申请环评报告,但若涉及如下35类行业和规模,必须事先申请环评,在环评正式通过并拿到环评证书后才能开始项目建设。


编号
行业类别
行业规模
1
采矿
(1)煤矿、钾矿、盐矿、为水泥制造提供原料而开采的石灰石矿及各类铁矿
(2)地下开采
(3)在政府管控的其它土地类型上进行开采
(4)用于生产炸药的矿业开采
(5)法律管控的其它开采类行业
无论规模大小
2
石油开采和石油提炼
无论规模大小
3
石油运输
包括地面运输和管道运输
无论规模大小
4工业园或类似用途的用地
无论规模大小
5
石油化工
日产量100吨及以上
6石油提炼
无论规模大小
7
分离或合成天然气
无论规模大小
8
氯碱工业
(使用氯化钠为原料生产碳酸钠、氢氧化钠、氯化氢、氯气、次氯酸钠及漂白粉)
日产量100吨及以上
9
水泥生产
无论规模大小
10
纸浆制造工业
日产量40吨及以上
11
化学方法生产活性成分、保健成分、农药等
论规模大小
12化肥生产
论规模大小
13制糖业

(1)原糖、白砂糖、精制糖论规模大小
(2)葡萄糖、果糖及类似产业日产量20吨及以上
14
钢铁工业
日产量100吨及以上
15
金属冶炼
日产量50吨及以上
16
食用酒精类

(1)洋酒和白酒月产量4万升及以上,以28度
(2)红酒和啤酒
月产量60万升及以上
17
废旧回收
论规模大小
18
火力发电
生产能力在10兆瓦及以上
19
高速公路
论规模大小
20
普通公路
论规模大小
21
轨道运输
论规模大小
22码头
容纳总吨位在500吨及以上,或码头长100米及以上,或码头总面积在1000平米及以上
23
邮轮码头
可停靠50艘及以上,或码头总面积在1000平米及以上
24
填海造陆
论规模大小
25
海上及其周边建筑

(1)海岸墙建筑长度在100米及以上
(2)防砂、防洪、防波堤坝
论规模大小
26
空运

(1)商用机场的修建、扩建、临时升降跑道长度在1100米及以上
(2)水上机场
论规模大小
27楼房建筑

(1)可能对环境造成影响的河边、海边、湖边、沙滩边、国家大坝或古大坝的建筑建筑高度在23米及以上,或单栋建筑面积在1万平米及以上
(2)商用大楼(批零等经营业务)
(3)写字楼或个人工作室
28
土地规划
划分成500块及以上,或规划面积100莱及以上
29
医院、诊所和疗养院

(1)河边、海边、湖边、沙滩及其50米范围内30张病床及以上
(2)上述地域以60张病床及以上
30
酒店、宾馆及其类似建筑
客房数量在80间及以上,或用于居住的面积在4000平米及以上
31
法律管控的其它用于居住的建筑
客房数量在80间及以上,或用于居住的面积在4000平米及以上
32
灌溉
灌溉面积在8万莱及以上
33
国家划定的一等土地上的任何项目
无论规模大小
34引水变道
无论规模大小
35
主河道船闸
无论规模大小



环评报告都有哪些申请流程?


泰国的环评报告审批流程十分严格,因此对前期项目资料的准备及所选择的第三方环评公司的实力要求甚高。任何一个环节的大意,都有可能导致环评***终无法通过。

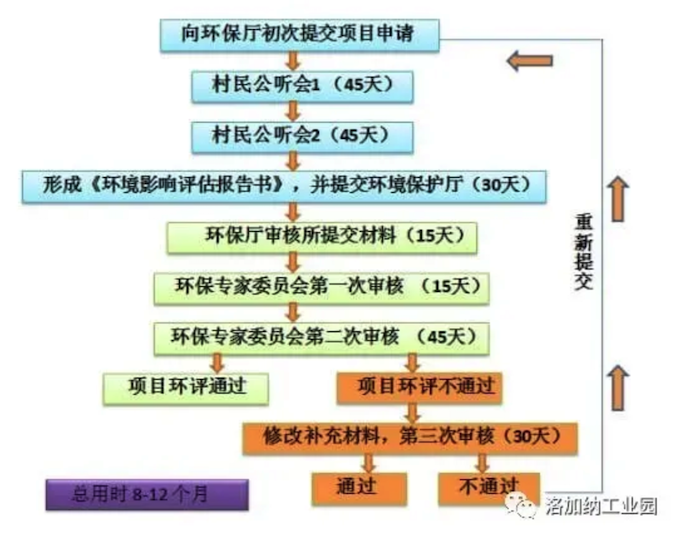

一般情况下,从向环保厅初次递交项目申请******后环评项目通过审核,总共分为8个环节。


CleanShot 2020-11-21 at 10.42.00@2x_700x553


申请环评都需要哪些材料?


环评的申请一般需要准备如下十项材料,并交由具有泰国官方资质的第三方环评公司负责编辑、整理和输出。


不同的申请项目、生产流程和环保处理工艺,所需提供的材料略有不同。所需材料清单如下:


编号
材料内容
1
项目建设具体位置和地址
2项目选址土地土地证或者土地租赁合同
3建设项目平面图(含厂房、绿化、道路、配套设施)
4项目周边情况平面图 (详细注明项目周边街道、建筑物、明显标志物的名称,具体按照环保厅要求提交)
5原辅材料供应及消耗情况(原料、配料、电、蒸汽、新水和循环水的年消耗量和单位消耗量,参照附件表格填写)
6项目的备案证明或立项批文等文件(如泰国投资委相关文件若需要)
7项目详细生产流程介绍和项目管理计划(人力、生产时间、生产计划等)
8主要工艺设备名称、型号规格及数量
9
废水、废气、废固的产生量、环境保护措施和处理工艺、排放标准和***终排放量
10项目施工建设计划(含工人、建筑期间废水、固废的预防和处理等)



环评报告的审批周期是多久?


自递交之日起约8***12个月。


注:

1、环评申请和审批时间的快慢与所申请项目的种类、生产流程和环保处理工艺等有关。同时,也与所申报提交材料的完整性有关。

2、项目环评申请和办理所需要的时间,***终以环境保护厅审批的时限为准。

CleanShot 2020-11-20 at 16.42.44@2x_700x853
